启东集团接到一项紧急通知
启东集团董事长刘启峰召开了此次工作的专项会议;为了配合甲方的消防验收工作,会议上决定了临时电通电的方案,方案确定后,简要介绍了工作任务,并进行了工作分工。
5月13日启东集团施工现场已经是热火朝天,忙碌万分。大家深知工期紧,任务重,但是为了确保按期保质保量的完成施工任务,全体员工忘我工作,加班加点,相互鼓励。
在项目施工中,项目部全体员工努力干好本职工作,同时又相互协调,共同保证工程项目紧张有序的进行......
(5月13日)

二次线缆已到达施工现场

公用配桥架已在施工当中
(5月15日)

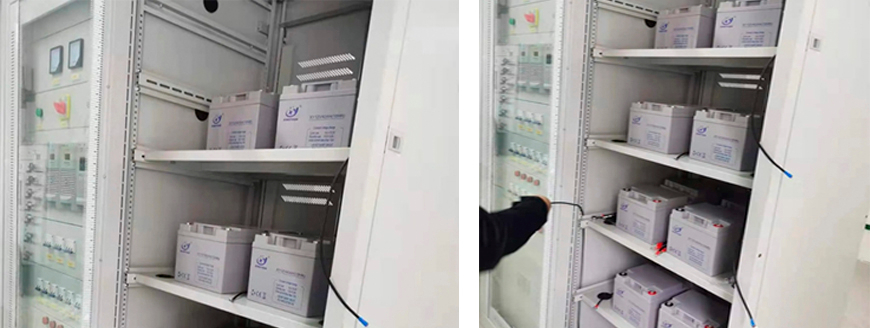

电池已到达施工现场正在井然有序的安装中
(5月17日)

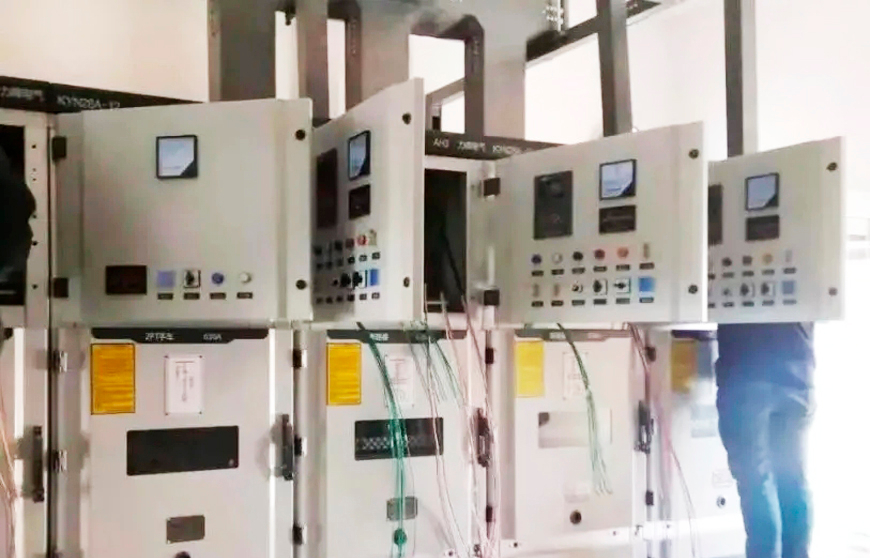

公用配已经开始接二次线的工作

(5月18日)

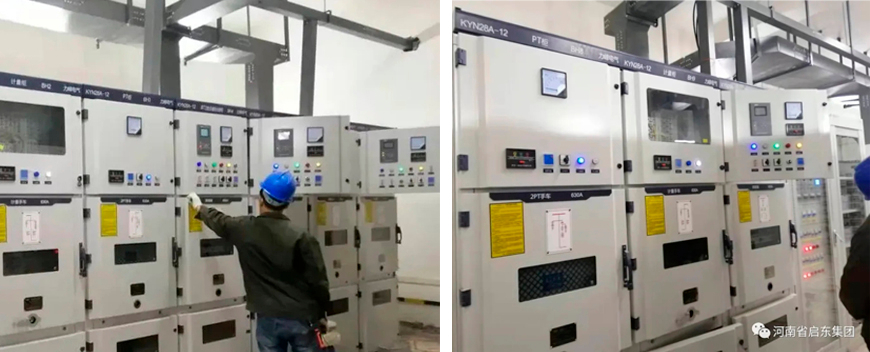

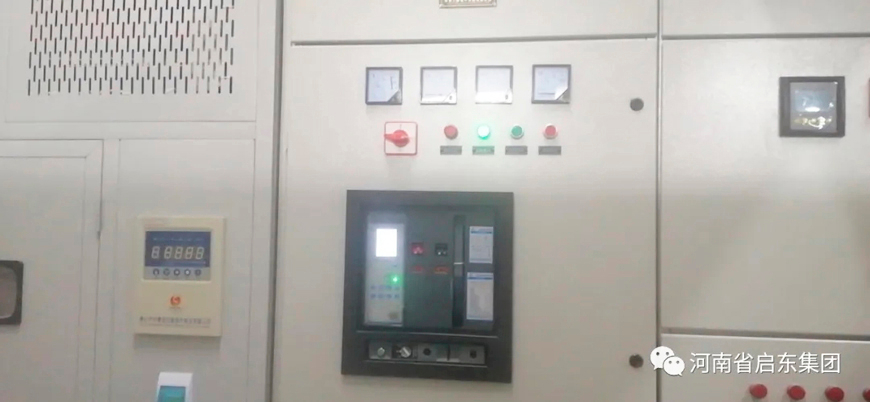

项目已进入二次通电调试阶段

(5月20日)
配电房4G信号已经安装完成且信号良好
( 5月21日)

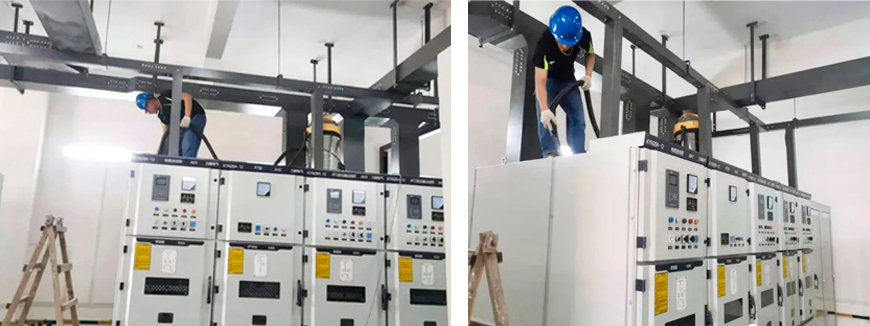

配电室柜顶清理完毕且柜子检查合格,确保了通电的前提条件。
(5月27日)

变压器、母线桥开始制作
(5月29日)

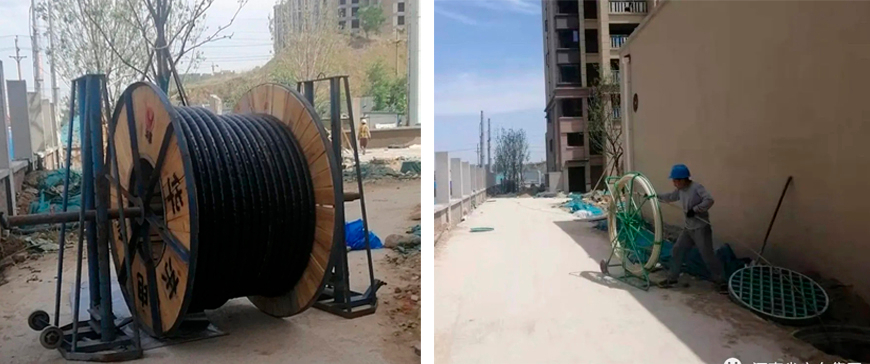

敷设临时电缆
(5月30日)
经过启东集团全员的努力,项目现场临时电已经送达,保证了工作顺利推进。
